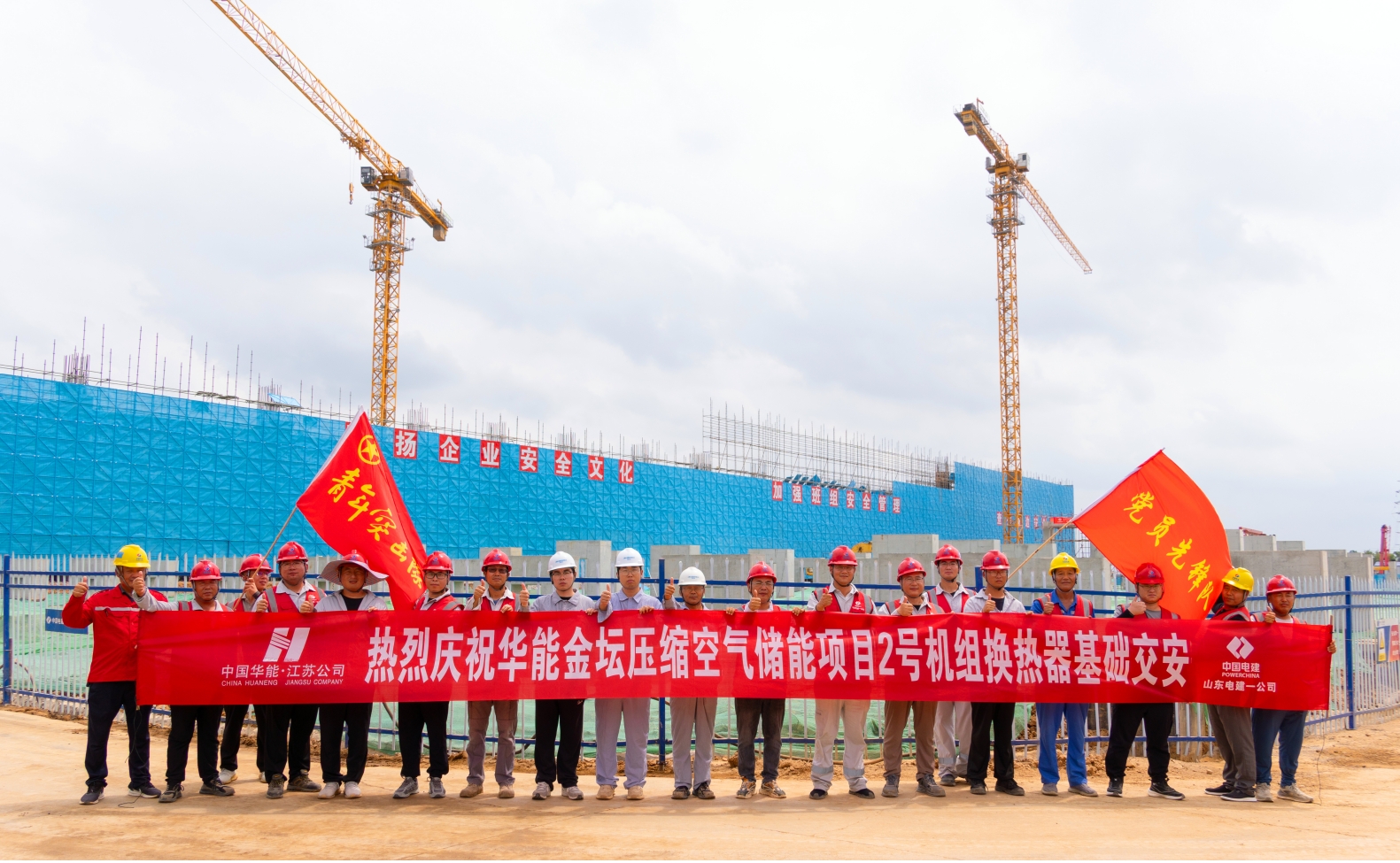

日前,由山東電建一公司承建、上海電力監理公司監理的華能金壇2×350兆瓦鹽穴壓縮空氣儲能發電項目2號機組換熱器基礎順利交安,為接下來的換熱器就位安裝創造條件,助推項目建設提速增效。 作為非補燃式壓縮空氣儲能電站的關鍵設備,換熱器的熱量交換效率將直接影響到機組的發電效率。該項目2號機組換熱器區域主要分為膨脹側換熱器區、A/B列壓縮機段間換熱器區和綜合管廊架等,共設計安裝發卡式、管殼式換熱器等核心換熱設備40余臺,其地下基礎密集、支墩多、預埋件和預留孔洞多,施工難度大、工藝要求高。 為確保施工質量和節點目標,山東電建一公司華能金壇項目團隊秉承“一次成優,臻于至善”的質量理念,精心策劃、科學組織,合理優化施工順序,采取“先兩端后中間”分區域開挖施工、分層澆筑、自動化養護、舉牌驗收制等舉措,完成基礎的防腐、分層回填、基礎出零米和上部短柱澆筑、預埋件安裝等工作,安全、優質、高效完成節點。 作為新型長時儲能電站,華能金壇2×350兆瓦鹽穴壓縮空氣儲能發電項目年預計充放電330次,儲能8小時,發電4小時。在電站充電時,利用壓縮側段間換熱器回收空氣壓縮過程中產生的大量高品質壓縮熱,在電站發電(放電)時,利用儲存的壓縮熱通過膨脹側換熱器加熱從鹽穴釋放出來的壓縮空氣,進入空氣透平發電機發電,整個過程無需化石燃料補燃,可實現資源的高效利用和零碳排放,避免環境污染。 據悉,該項目是目前世界單機功率最大、總容量最大、綜合效率最高的壓縮空氣儲能電站,一次充電可儲存280萬度電量,年發電量將達到9.24億度,相當于節約標準煤27萬噸、減少二氧化碳排放52萬噸,可有效提升電網調節能力和新能源消納能力,促進可再生能源高效利用,為我國“雙碳”目標的早日實現貢獻儲能支撐,服務國家能源安全戰略。 |
||||||
