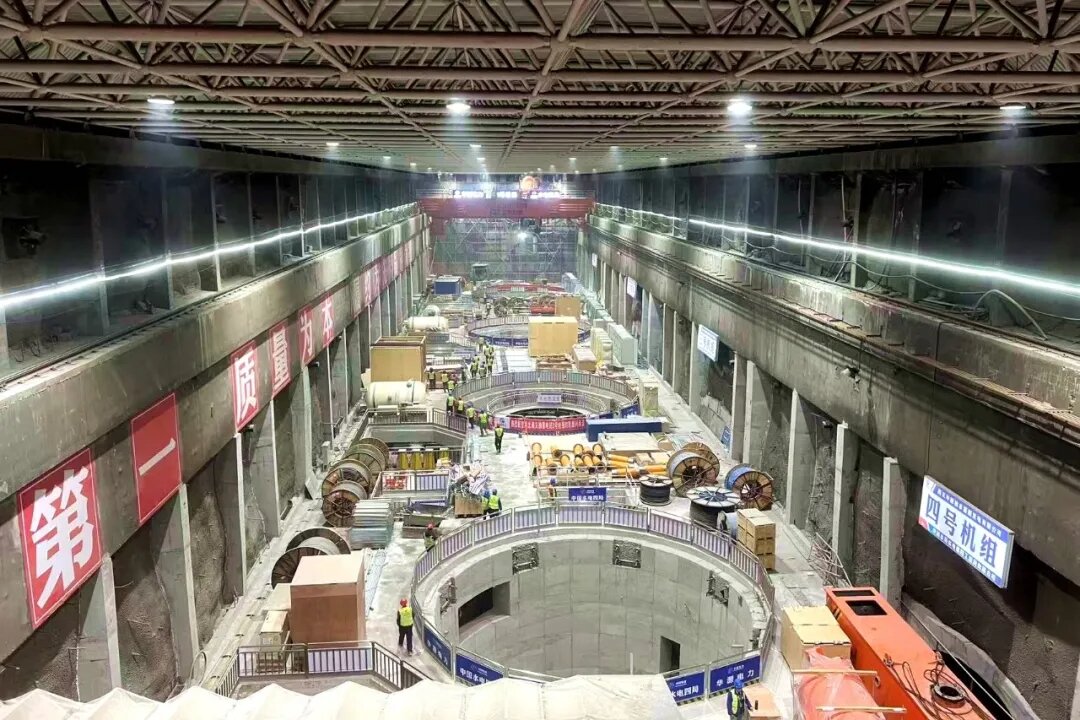

11月26日,水電四局總承包建設的河北尚義抽水蓄能電站4號機組定子精準吊入機坑就位,標志著電站4臺機組定子全部吊裝完成,較計劃工期提前76天。 作為發電電動機組的核心部件,定子具有外形尺寸大、吊裝重量大、技術精度高等特點,其安裝質量直接關乎機組未來長期運行的穩定性與能效。本次吊裝的4號機組定子外徑約為6.8米,由10萬余張0.5毫米厚的硅鋼片疊裝而成,總重量約為420噸。吊裝作業中,尚義項目部科學籌劃、周密部署,各作業班組緊密協同、精準配合,確保了整個吊裝過程安全、平穩、有序,一次性精準就位。經精密檢測,4號機組定子鐵心圓柱度達到0.22毫米,優于設計標準和規范要求,達到了行業內領先水準。 據介紹,自機組定子吊裝任務啟動以來,項目團隊在短短180天內,連續高效、優質地完成了全部4臺大型定子的吊裝任務——5月31日,1號機組定子吊裝;6月27日2號機組定子吊裝;8月19日3號機組定子吊裝;11月26日,4號機組定子吊裝。創造了同類型抽水蓄能電站建設的行業新紀錄,充分彰顯了“四局機電”團隊集專業工藝、高效速度與卓越品質于一身的硬核實力。 河北尚義抽水蓄能電站是國家可再生能源發展規劃的重點項目,共安裝4臺35萬千瓦可逆式水泵水輪機組,總裝機容量140萬千瓦,電站投運后,每年可節約標準煤約15萬噸、減排二氧化碳約40萬噸,對優化京津冀能源結構、保障電網穩定運行、促進新能源消納具有重要作用。 |
|||||
|
