東風躍海陵 智繪縱云衢
——江蘇泰州東風路北段快速化改造工程紀實
來源:電建路橋公司 作者:趙忠會 攝影:趙忠會 時間:2025-07-08 字體:[ ] 分享:

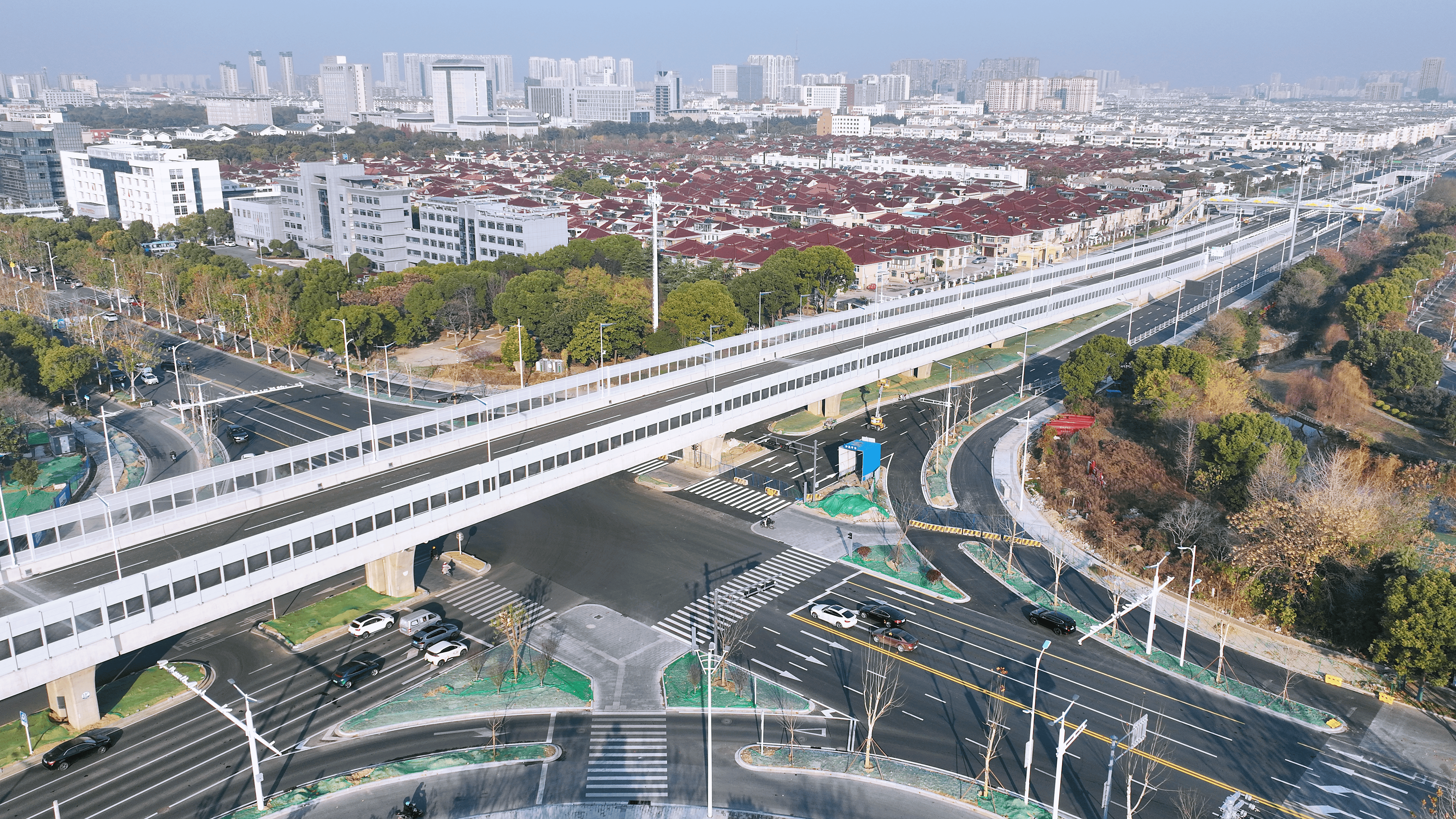

長江之畔,祥泰之州。2022年冬,當第一臺鉆機轟鳴聲刺破江蘇泰州海陵區的晨霧,一條牽動百萬市民心弦的南北大動脈——東風路北段快速化改造工程正式啟幕。4.34公里戰線,900個日夜攻堅,電建路橋公司以鐵軍之姿,在密集居民區、繁忙交通網與復雜地質層間,以智慧之筆精密勾勒,于“螺螄殼里”智繪城市通途新篇。2025年6月28日,這條承載泰州“四縱四橫”路網夢想的鋼鐵巨龍昂首騰躍,縱貫云衢,將主城區至泰州站和正在建設的高鐵南站車程縮短至15分鐘,為長三角樞紐之城舒展筋骨、注入澎湃動能。

破局之戰:繁華腹地劈通途

“這是泰州建市以來最大的單體市政工程,但留給我們的作業面比手術刀還精細”。翻開項目經理的日志,2022年12月15日開工時的挑戰歷歷在目。項目地處城市核心區,沿途密布社區、學校、醫院,遷改管線470余條,遷改量占全線65%,日均車流超萬余輛。更棘手的是,四大“硬骨頭”橫亙眼前:?

“螺螄殼里做道場”的交通導改:面對居民“出行不能斷、噪音不能擾”的訴求,項目團隊創新采用“分區分時導流+微循環疏通”方案,僅針對育才路至迎賓路敏感區段,就實施4次分階段交通導改和轉換。2024年,梅蘭路隧道施工期間,通過無人機預拍視頻模擬車流,精準設置多處臨時信號燈,實現“施工不斷流”。?

“地質百慕大”中的隧道掘進:3座車行明挖隧道需穿越富水地質層,圍護結構失穩風險極高。項目首創“智能監測+動態注漿”工法,植入幾百個傳感器實時預警,采用SMW工法樁與鉆孔灌注樁復合支護,最終將基坑變形控制在設計規范范圍內。?

千噸箱梁的“空中芭蕾”:蓮花池橋54片箱梁吊裝,最重達98.75噸。團隊研發“北斗定位+液壓同步”系統,在距高壓線下有限的空間,實現高精度吊裝的“穿針引線”。?

毫米級誤差的橋梁頂升:主線高架老橋第一聯改造需將3480噸混凝土結構整體抬升,單墩最大承重達1270噸創泰州紀錄。技術團隊采用PLC同步頂升系統,通過60臺500噸級千斤頂的交替支承,將垂直度偏差精確控制在毫米級。施工過程中創新應用應力釋放孔與臨時格構柱支撐體系,最終實現結構調坡頂升與既有線路無縫銜接。?

面對困局,項目經理帶領團隊立下軍令狀:“困難是創新的墊腳石!”通過三方聯合體高效協同,其中,電建路橋公司團隊負責攻堅橋梁施工,最終創下“開工18個月完成60%以上主體工程、2024年11月兩座車行隧道主體貫通、2024年底濟川路以南通車、2025年1月全線近70%區段實現通車驗收(提前5個月完成計劃)”的行業紀錄。?

2024年底收到業主單位發來的表揚信,信中對公司出色完成施工任務、提前實現關鍵區段的通車目標表示高度評價和贊賞,充分肯定了公司優質高效的履約能力。?

匠心質造:毫米精度筑百年?

漫步貫通的3座車行隧道,側墻搪瓷鋼板光潔如鏡,頂部防火板嚴絲合縫。這背后是一套嚴苛到極致的“五維質控體系”:?

樣板引路定標準:推行“首件工程認可制”,梅蘭路隧道首段側墻施工時,經3輪工藝優化才確立最終模板拼裝方案,后續工程誤差率顯著下降。?

智慧監測全覆蓋:在關鍵工點布置物聯網設備,混凝土溫控、鋼支撐軸力等400余項數據實時上傳云端。2024年,濟川路隧道頂板澆筑中,系統預警溫差超標,項目團隊及時啟動霧炮養護,有效避免了裂縫產生。?

材料溯源零容忍:原材料溯源實行“一材一碼”身份證制,構建“三定”管控體系,全流程跟蹤材料軌跡。嚴格執行復檢制度,僅二工區累計完成鋼筋檢測1190次、混凝土試壓3037組,永泰路天橋每道焊縫設置數字“身份證”,實現全生命周期可追溯。?

地質CT保根基:為確保全線結構基礎穩固,采用先進的地質CT技術——超聲波透射法,對全線總計1467根灌注樁進行了全面、無遺漏的質量透視檢測。通過精密聲波探測樁身混凝土的均勻性、密實度及內部缺陷情況,精準判定其質量等級。所有受檢灌注樁均達到Ⅰ類樁,合格率100%。?

這份執著終獲回響,項目獲評2024年泰州市“標準化工地”,子單位工程驗收合格率100%,更收獲業主“質量安全零事故、零投訴”的高度評價。?

綠色智造:方寸之間繪生態?

為最大程度降低施工對環境的影響,項目創新打造了一套貫穿建設全周期的綠色建造體系。該體系以資源循環利用為核心,將2.2萬立方米廢棄泥漿經板框壓濾脫水轉化為路基填料,顯著減少渣土外運。這僅是綠色建造體系的冰山一角:

以“靜音攻堅”守護民生,隧道裝修采用“模塊化吊裝”工藝,橋梁拆除噪聲降至45分貝以下。在噪聲較為敏感的區域,通過優先選低噪設備、優化施工工序、設置隔聲屏障及實時監控等綜合手段,嚴格確保施工噪聲全天候穩定控制在60分貝的國家標準限值之內。這套集智能感知、自動響應、動態降噪于一體的系統,顯著提升了工地綠色施工水平,有力守護了周邊環境質量與居民安寧。?

深度融入“海綿城市”理念,設置生物滯留設施、下沉式綠地、透水鋪裝、生態樹池等設施收集大氣降水并有效利用,實現年徑流總量控制率70%-85%。采取在公交站臺設置雨水罐,優先收集站臺頂雨水,收集的雨水經處理后作為綠地和道路澆灑使用;采取滲水盲溝、滲管等,組成雨水滲透排放一體化滲排系統,收集利用雨水資源,補給地下水等一系列措施充分有效節約和利用水資源。2024年臺風“貝碧嘉、普拉桑”過境時,路段無一處積水。?

創新構建“生態結界”式揚塵管控,施工區域全域部署高精度PM2.5在線監測設備,實時捕捉細微顆粒物濃度變化,一旦數值超標,系統即刻自動啟動設置在圍擋上方的噴淋裝置,形成精準覆蓋的水霧幕墻,有效吸附、沉降揚塵,從源頭遏制污染擴散。這一系統性實踐,顯著降低了工程活動對周邊生態和居民生活的擾動。

安全護航:織密生命防護網?

在深基坑毗鄰學校、高架橋橫跨鬧市的復雜環境下,安全管理成為貫穿始終的生命線,項目團隊將“零事故、零傷亡”視為不可逾越的紅線,構筑起全方位、無死角的安全防護網。?

責任體系“全覆蓋”,建立行政管理、實施保障、技術支撐、監督考核“四個責任體系”,層層壓實安全責任,簽訂安全生產責任書,確保安全管理責任到崗到人。?

應急能力“快響應”,編制綜合預案1項、專項預案18項,并組織2次貼近實戰的大型演練,顯著提升現場應急處置能力。高處墜落模擬救援演練中,響應及救援時間成功縮短至8分鐘以內。

?教育筑基“常態化”,累計組織“班前會”安全教育312場次,覆蓋千余人次,確保安全意識深入人心。特種作業人員持證上崗率保持100%,筑牢安全操作基礎防線。?

隱患治理“零容忍”,運用“隱患透視眼”,累計排查各類安全隱患132項,開具整改通知單80份,實現隱患發現、整改、驗收100%閉環管理,將風險消滅在萌芽狀態。?

至2025年6月全線通車,項目成功實現“零事故、零傷亡、零投訴”的安全管理目標。每一分安全投入,每一次嚴謹排查,每一次應急演練,都化作這條城市快速路最堅實、最溫暖的基石,為百年工程夢想保駕護航。?

紅色引擎:黨建引領促擔當?

2024年寒冬,濟川路以南段通車攻堅如火如荼。黨員干部率先堅守現場,在寒風中動態協調處理制約施工進度的問題,帶領團隊晝夜不歇攻克時艱,將“紅色引擎”轉化為攻堅動能。?

“三聯”機制強堡壘,創建“支部聯建、難題聯攻、人才聯培”模式,與業主、監理成立聯合黨支部,攻克征遷堵點27項。黨員責任區覆蓋全部危大工程,創下“上萬工時零事故”紀錄。?

匠心傳承育棟梁,推行“階梯式人才計劃”,精準賦能技術骨干成長。2024年,3名核心骨干成員全員成功考取國家一級建造師執業資格證書,不僅彰顯了個人專業能力的飛躍,更體現了人才培養體系的有效性與匠心精神的成功傳承。?

共建共享惠民生,大力推進便民設施建設,新修便民通道5條,有效解決居民出行難題;全力保障勞動者權益,確保農民工工資專戶支付率達100%,切實維護農民工合法權益,提升群眾獲得感。?

長路未央,匠心永恒。夕陽為東風快速路鍍上金輝,車流如銀河傾瀉。這條貫穿城市南北的鋼鐵巨龍,每一寸路基都澆筑著“電建鐵軍”的責任擔當,每一方混凝土都凝結著“匠心質造”的初心堅守。當“中國電建”的標識在燈海中熠熠生輝,建設者們已悄然轉戰新的戰場。他們將以山河為卷、以汗水為墨,繼續書寫“聯通美好生活”的壯麗篇章!
